ТЕРМИНОЛОГИЧЕСКИЕ БАРЬЕРЫ В ПРИМЕНЕНИИ НОВОЙ МЕТОДИКИ ОЦЕНКИ ПОЖАРНОГО РИСКА НА ПРОИЗВОДСТВЕННЫХ ОБЪЕКТАХ

Обзор
DOI:
https://doi.org/10.60797/IRJ.2026.164.8
Выпуск: № 2 (164), 2026
Предложена:
05.12.2025
Принята:
04.02.2026
Опубликована:
17.02.2026
Правообладатель: авторы. Лицензия: Attribution 4.0 International (CC BY 4.0)
17
1
XML
PDF

Аннотация

Актуальность темы связана с тем, что в новой методике расчета пожарного риска на производственных объектах, которая вступила в действие в начале 2025 года, были сделаны принципиально важные уточнения, которые изменили некоторые принципы расчета. Методика стала сложнее, в том числе для понимания. Серьезным препятствием для понимания новых принципов является отсутствие в методике четких определений терминов. Целью исследования является диагностика затруднений в практическом применении новой методики расчета пожарного риска на производственных объектах, вызванных неоднозначностью ее терминологии, разработка рекомендаций по их устранению, в том числе собственных формулировок определений для ключевых терминов.

1. Введение

Необходимость проведения расчетов по оценке пожарного риска на производственных объектах закреплена в федеральном законе от 07.22.2008 № 123-ФЗ

. С начала 2025 года вступила в действие новая редакция методики расчета данного пожарного риска
, которая ввела ряд важных дополнений в процедуру расчета. Анализ публикаций на данную тему показал, что их авторы, в основном, отметили содержательные аспекты изменений, однако проблему неформализованного терминологического аппарата методики оставили без должного внимания.

Так, авторы статей

,
,
на этапе обсуждения новой методики рассматривали предложения, связанные с необходимостью учета распределения вероятности эвакуации людей, кумулятивного эффекта при воздействии опасных факторов пожара. Авторы работы
при анализе нововведений указывали на изменения при определении частоты возникновения пожара, а также расчете времени эвакуации. Авторы работы
обратили внимание на изменение порядка определения избыточного давления взрыва, длины пламени, вероятности эвакуации и их влияние на результаты расчёта пожарного риска. Авторы статьи
указали на изменение области применения методики, уточнение принципов расчета времени эвакуации, оценку комбинированного воздействия опасных факторов пожара в здании. Экспертами компании «Гарант»
подготовлен сравнительный анализ всех изменений, но без разъяснительных комментариев.

В настоящей статье рассматриваются методические уточнения, которые не были отмечены другими авторами. Акцент сделан на тех новациях, которые в значительной степени связаны с терминологическим аппаратом. Пробелы в терминологической базе, в частности, приводят к тому, что некоторые специалисты (анализ количества отчетов и допущенных ошибок не проводился) не используют новые принципы, а продолжают действовать в рамках предыдущей редакции методики

. Отсутствие четких определений для ключевых понятий и наличие множества синонимичных терминов приводят к их субъективной интерпретации, методическим ошибкам и, как следствие, к некорректным результатам. Целью статьи является диагностика затруднений в практическом применении новой методики, вызванных неоднозначностью её терминологии, и разработка рекомендаций по их устранению.

2. Методы исследования

Методологическую основу исследования составили сравнительно-аналитический метод, который применялся для сравнительного анализа положений новой методики

и её предыдущей редакции
с целью выявления содержательных нововведений. Анализ нормативно-правовой и технической документации использовался при изучении положений нормативных документов и методических пособий для выявления пробелов и противоречий в терминологическом поле. Логический анализ и семантическое моделирование использовались для систематизации ключевых понятий, выявления отношений между ними. Метод нормативно-правового моделирования применен при разработке предложений по формулировкам определений ключевых терминов для их последующего включения в актуализируемую нормативную базу.

3. Методические усовершенствования методики

Ниже приведены наиболее важные, на наш взгляд, методические усовершенствования, которые содержатся в новой методике

.

1. Первое усовершенствование изложено в п. 3 методики

и состоит в уточнении реципиентов пожарного риска. Напомним, что в предыдущей версии методики
пожарный риск рассчитывался только для работников объекта и населения, которое находится за его границами. Посетители объекта оказывались в неопределенном положении. Было не понятно, например, как определять пожарный риск для посетителей АЗС, которые фактически относятся к населению, но в то же время присутствуют на территории объекта. Новая редакция
разрешила данный вопрос: теперь пожарный риск необходимо рассчитывать отдельно для персонала, отдельно для населения за границами объекта и отдельно для посетителей объекта.

2. Второе усовершенствование изложено в п. 5 методики

и состоит в уточнении целей расчета пожарного риска. Установлено три возможные цели проведения расчета, которые определяют его назначение и направленность. Вне данных целей проводить расчет не имеет смысла.

Первая цель — наиболее части используемая и состоящая в подтверждении условия соответствия объекта требованиям пожарной безопасности при отступлении от нормативных требований. Данная цель ставится тогда, когда на объекте допущены отступления от нормативных документов. Поскольку нормативные документы, в отличие от нормативных актов, носят рекомендательный характер, то отступать от них можно, но необходимо расчетами подтвердить, что пожарная безопасность объекта при этом обеспечивается.

Вторая цель подтверждение эффективности мероприятий, разработанных в рамках специальных технических условий (СТУ). В СТУ, как правило, всегда разрабатываются противопожарные мероприятия, но их эффективность нуждается в подтверждении. Способом подтверждения эффективности таких мероприятий является расчет пожарного риска.

Третья цель похожа на вторую и состоит в подтверждении эффективности комплекса необходимых инженерно-технических и организационных мероприятий по обеспечению пожарной безопасности. Данная цель ставится тогда, когда для объекта разрабатываются компенсирующие мероприятия, чтобы нивелировать допущенные отступления. В этом случае эффективность компенсирующих мероприятий также требует подтверждения с помощью расчета пожарного риска.

После вступления в действие новой методики

, специалист по расчету пожарного риска должен выбрать одну из этих целей (или их комбинацию) и проводить расчет в соответствии с ней. Отметим, что от цели исследования зависят и рассматриваемые сценарии.

3. Отсюда логично вытекает третье усовершенствование, изложенное в п. 17, 18 методики

, которое состоит в уточнении принципов выбора сценариев для рассмотрения. Если расчет проводится в соответствии с первой целью, то рассматриваются сценарии, при которых учитываются параметры и характеристики объекта, обуславливающие наличие указанных отступлений. Другие сценарии рассматривать смысла нет. Если же расчет проводится в соответствии со второй или третьей целями, то рассматриваются сценарии, при которых учитываются параметры и характеристики объекта, связанные с разработанными мероприятиями. Другие сценарии смысла рассматривать нет.

4. Четвертое усовершенствование изложено в п. 19, 21 методики

: обязательное применение метода логического дерева событий во всех случаях. Если в предыдущей редакции
применение этого метода лишь «рекомендовалось», то теперь оно стало обязательным. И если раньше данный метод применялся только для аварий аппаратов, наружных установок с горючими жидкостями и газами, то теперь он должен применяться также и для помещений, в которых обращаются любые горючие материалы, в том числе твердые.

5. Пятое усовершенствование изложено в п. 4 методики

и связано с тем, что уточнены объекты, для которых нормативное значение пожарного риска допустимо увеличить в 100 раз. Ранее данная информация отсутствовала в тексте методики
, не являлась официальной и находилась в пособиях ВНИИПО МЧС России по ее применению
,
. Сегодня данная информация размещается в тексте методики
, то есть является уже не «рекомендацией» авторов пособий, а приобрела официальный статус, что имеет значение с юридической точки зрения.

6. Шестое усовершенствование изложено в п. 40 методики

и состоит в конкретизации способа уменьшения количества расчетов в здании (помещении). В предыдущей редакции
в качестве расчетного допускалось рассматривать один сценарий, который характеризуется наибольшим значением условной вероятности поражения человека, при этом частота возникновения пожара принималась равной сумме частот всех сценариев. В новой редакции
описание данного механизма было расширено: теперь допускается рассматривать один вариант аварии, именно тот, который приводит к указанному расчетному сценарию; если же возможно несколько принципиально разных вариантов аварий, то допускается объединять их в группы по схожим принципам возникновения и развития, после чего для каждой группы выделять одно «типовое представительное событие» и рассматривать только его. Частоту возникновения «типового представительного события» необходимо считать равной сумме частот всех событий в группе.

4. Описание проблемы

Указанные методические нововведения в методике

содержат новые термины и потому требуют введения соответствующих определений. В противном случае корректная практическая реализация нововведений оказывается под вопросом. Ведь если не понятно, как интерпретировать новые термины, то не понятно и как применять их на практике.

Можно выделить, по крайней мере, две формы, в которых данная проблема выражена явным образом (рис. 1). Во-первых, в методике
используются понятия без нормативно закрепленных определений (потенциальный риск, ключевое событие, расчетный сценарий, аварийное событие и т.д.). Во-вторых, некоторые термины имеют множество схожих написаний, хотя означают одно и тоже. Особенно, это характерно для такого понятия как «начальное аварийное событие», у которого есть масса схожих написаний: «начальное пожароопасное событие», «инициирующее событие», «пожароопасная ситуация», «аварийная ситуация», и даже просто «пожар», при этом неясно, какое из них является главным. На рисунке (справа) выбрано одно, которое, на наш взгляд, лучше отражает суть, и размещено в центре, «начальное аварийное событие». При этом следует обратить внимание на то, что среди других вариантов фигурирует и термин «пожар», хотя этим же термином в методике
обозначается не только начальное аварийное событие, но также один из сценариев, то есть один из вариантов развития этого аварийного события.

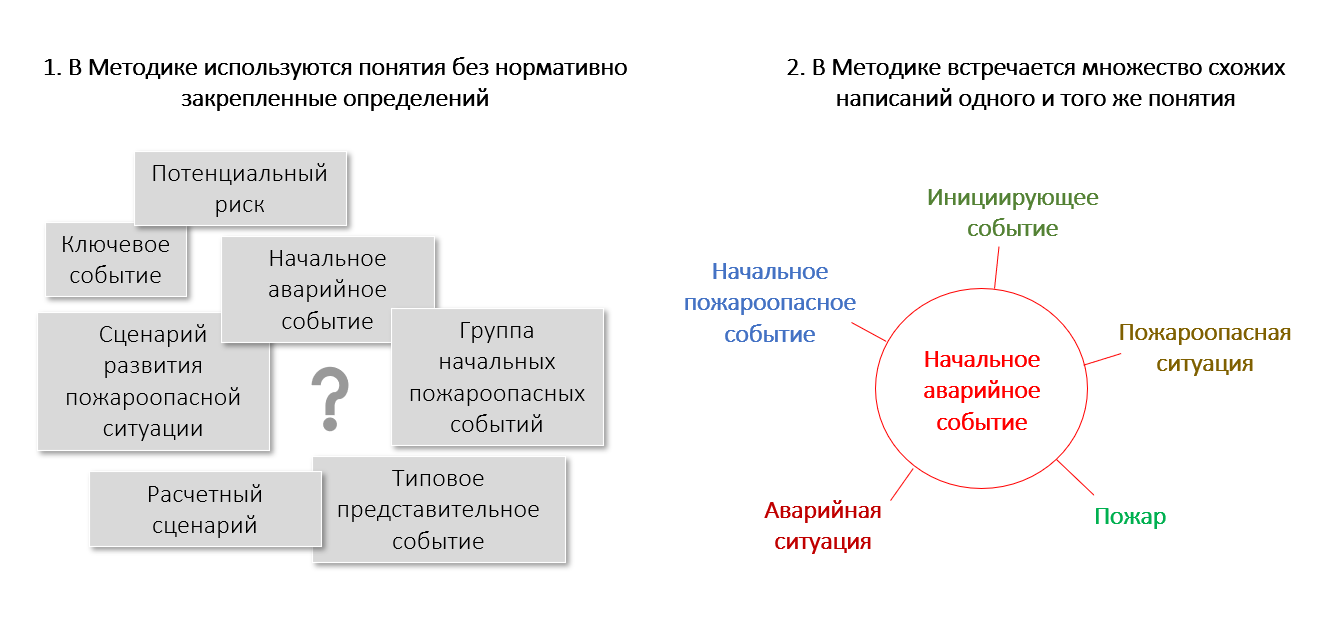

Формы, в которых явно выражена проблема

Рисунок 1 - Формы, в которых явно выражена проблема

5. Вариант решения проблемы

Решением видится описание проблемы для МЧС России, предложение сформулировать нормативные определения для всех ключевых терминов. Новые нормативные определения предлагается разместить в обновленной редакции свода правил СП 505.1311500.2021

. Данный документ устанавливает требования к оформлению расчетов по методике для общественных зданий
и методике для производственных объектов
. В нем имеется раздел «Термины и определения», который представляется логичным дополнить актуальными определениями терминов в связи с выходом новой методики
.

В феврале 2025 года в сети «Интернет» было опубликовано уведомление о разработке проекта изменений в свод правил

. В уведомлении были приведены адреса почты ВННИПО МЧС России для направления предложений. Нами в качестве приложения был подготовлен ряд определений для терминов методики
(таблица 1), описана существующая проблема. Все это отправлено по указанным адресам. Отметим, что сформулированные определения не имеют аналогов в методиках расчета пожарного риска
,
,
и в Федеральном законе
.

Таблица 1 - Предлагаемые термины и определения, необходимые для практической реализации методики

№ п/п

Термин

Определение

​1

Потенциальный пожарный риск

Промежуточная величина, используемая при проведении расчета значений индивидуального и социального пожарных рисков в зданиях и на территории объекта, а также в жилой зоне, общественно-деловой зоне или зоне рекреационного назначения вблизи объекта

​2

Начальное аварийное событие (инициирующее событие, возгорание, пожар, пожароопасных событий)

Состояние объекта, при котором существует опасность возникновения и развития пожара или взрыва. К начальным аварийным событиям не относятся события, в результате которых не возникает опасность для жизни и здоровья людей, эти аварийные события не учитываются при расчете пожарного риска.

​3

Группа начальных аварийных событий

Начальные аварийные события, которым соответствуют одинаковые (схожие, близкие) модели (механизмы) процессов возникновения пожара и сценариев его развития.

​4

Типовое представительное начальное аварийное событие

Одно начальное аварийное событие, которое допускается рассматривать для всей группы начальных аварийных событий, при этом частота его реализации должна соответствовать суммарной частоте для всей группы.

​5

Ключевое событие

Событие, которое приводит к вариантности развития начального аварийного события, то есть точка ветвления дерева событий. К ключевым событиям могут относиться: а) изменение режима ведения технологических процессов и эксплуатации здания; б) влияние на развитие ситуации технических средств и мероприятий по обеспечению пожарной безопасности

​6

Сценарий развития аварийного события

Последовательность событий (ветвь дерева событий) от начального аварийного события до конечного события.

​7

Опасный сценарий развития аварийного события

Сценарий, в результате которого возникает опасность для жизни и здоровья людей. Данный сценарий учитывается при расчете пожарного риска.

8​

Наиболее неблагоприятный сценарий развития аварийного события

Сценарий пожара, характеризующийся максимальной условной вероятностью поражения человека по отношению к другим сценариям пожара в здании (помещении).

​9

Расчетный сценарий

Сценарий, для которого проводится расчетное (численное) исследование

Примечание: по ист. [2]

Подводя итог, отметим, что к концу 2025 года новая редакция свода правил

не была утверждена. Вышло в свет информационное письмо ВНИИПО МЧС России от 20 октября 2025 года № 43-6258-19
, разъясняющее отдельные положения методики
. Однако вопросы терминологии в нем не затрагивались. Также есть сведения об информационном письме ВНИИПО МЧС России от 18 марта 2025 года № ИГ-117-562-13-5, которое разъясняет порядок построения дерева событий для пожара в помещении. Однако, к сожалению, в сети «Интернет» данное письмо найти не удалось. Есть лишь указание
на то, что оно было зарегистрировано в конкретную дату и под конкретным номером.

6. Заключение

Проведенный обзор позволил диагностировать затруднения в практическом применении методики

и предложить путь для их устранения. Установлено, что вопреки усовершенствованиям, повышающим точность и обоснованность расчетов, практическая реализация методики
сталкивается с проблемой, связанной с неформализованным терминологическим аппаратом. Отсутствие определений для таких понятий, как «расчетный сценарий», «начальное аварийное событие», «ключевое событие» и др., ведет к их субъективной и противоречивой интерпретации. Предложено нормативно закрепить новые определения в своде правил СП 505.1311500.2021
, который находится в стадии актуализации. Направленные в адрес ВНИИПО МЧС России предложения представляют определенный шаг к унификации понятийного поля. Эффективность применения новой методики
во многом зависит от оперативной и качественной проработки ее терминологической основы. Устранение семантического дефицита упрочнит переход от стихийного применения новых принципов методики
к их осознанному и единообразному использованию.
